- Квартира 60 м² под ключ — 5–7 месяцев от бетона до готовности к сдаче или продаже.
- Черновые работы — до 2,5 месяца, чистовые — до 2,5.
- Дизайнерский ремонт дольше на 2–4 месяца, сложный объект — плюс 2–3.
- На девяти наших объектах сроки от 3 до 10 месяцев: от вторички 46 м² до дизайнерского ремонта 75 м².
- Сильнее всего срок сдвигают изменения проекта по ходу и материалы, которые закупает заказчик.
Содержание статьи
Сколько в среднем идёт ремонт квартиры 60 м²?
От 5 до 7 месяцев, если считать честно: с голого бетона до дня, когда квартиру можно выставить на сдачу или продажу. Это наш средний срок для квартиры 60 м² под ключ. В нём уже есть всё, что нужно сделать до заезда: проект, работы, закупка и финальная уборка.
Важно, с какой точки начинается отсчёт. Многие подрядчики называют срок только работ бригады. Мы считаем путь целиком, потому что заказчику важна не дата окончания штукатурки, а дата, когда в квартиру можно въехать или пустить арендатора.
Черновые работы: до 2,5 месяца
Это всё, что потом скроется под отделкой: подготовка, электрика, сантехника и канализация, стяжка и штукатурка. Этап нельзя сжать до бесконечности: после мокрых процессов стяжка и штукатурка должны высохнуть, иначе финишное покрытие потом пойдёт волной или трещинами. Поэтому до 2,5 месяца — нормальный срок для квартиры около 60 м².
Чистовые работы: ещё до 2,5 месяца
Плитка, покраска, напольное покрытие, двери, потолки, кондиционеры, свет. Здесь срок держится на точности: если плитка или двери приезжают вовремя, бригады идут друг за другом без простоев. Чистовые у нас тоже укладываются в 2,5 месяца на типовой квартире.
Что ещё входит в 5–7 месяцев
Кроме черновых и чистовых работ, в срок входят дизайн-проект и технические проекты до старта, подбор и закупка материалов, мебели и техники, доставка и монтаж, финальная уборка и подготовка квартиры к сдаче. Полный список пунктов — в статье о том, что входит в ремонт под ключ. Как этот путь выглядит именно в новом доме, мы описали на странице ремонта квартиры в новостройке.
Сколько шли ремонты на наших объектах?
От 3 до 10 месяцев. Средний срок — ориентир, а реальный зависит от площади, состояния квартиры и сложности проекта. Ниже — девять объектов «Соловьёв. Ремонт» с фактическими сроками: новостройки под ключ, две квартиры во вторичке и два дизайнерских ремонта.
Обычные ремонты под ключ в новостройках легли в коридор 5–6 месяцев, вторичка с урезанным составом работ ушла ниже, дизайнерские — заметно выше. Разберём, откуда эта разница.
Почему обычные новостройки уложились в 5–6 месяцев
Четыре объекта из девяти — это обычный ремонт в новостройке от бетона, и все они легли в средний коридор. Квартиру 48 м² в ЖК Остров сделали под ключ за 5 месяцев от бетона до заезда жильцов. Студия 35 м² в ЖК Матвеевский парк — тоже 5. Квартира 62 м² в ЖК Символ — 6 месяцев от бетона до клининга, хозяин завозит немного своей мебели и живёт. Отделочные работы под ключ на 70 м² в ЖК Остров — те же 6 месяцев. Разница в метрах между этими квартирами — в полтора-два раза, а в сроке — всего месяц: основное время занимают черновые и чистовые этапы, а их порядок одинаков для любой площади.
Почему студия 33 м² под сдачу заняла 4 месяца
Студия в ЖК Небо — маленькая площадь и функциональный ремонт под аренду. Меньше метров — меньше стяжки, штукатурки и плитки, меньше точек электрики и сантехники. В отделке нет сложных узлов: всё рассчитано на то, чтобы квартира быстро начала приносить доход. Отсюда 4 месяца против 5–7 для 60 м². Подробнее о таком формате — на странице ремонта под сдачу.
Почему вторичка на 46 и 56 м² вышла быстрее новостройки
В ЖК Вау (46 м², 3 месяца) и Level Донской (56 м², 4 месяца) состав работ был другим, чем в новостройке от бетона: частичный демонтаж, черновая электрика и сантехника, а затем чистовые работы под ключ. Полного цикла от бетона здесь не было — отсюда и срок. Это не правило для всей вторички: в другой квартире демонтаж может оказаться большим, и срок вырастет.
Почему дизайнерские ремонты заняли 9 и 10 месяцев
ЖК AFI Park, 49 м² — 9 месяцев, ЖК Сердце Столицы, 75 м² — 10. Площадь тут не главное: квартира 49 м² шла на три месяца дольше обычного ремонта 70 м² в ЖК Остров. Время уходит на сам проект, штучные изделия и сложную отделку — об этом следующий раздел.
Напишите ЖК или адрес, площадь и задачу — для себя, под сдачу или дизайнерский ремонт. Вернёмся с ориентиром по сроку и цене.
Узнать срок Ремонт в новостройкеНасколько дизайнерский ремонт дольше обычного?
На 2–4 месяца. Для квартиры 60 м² это уже 7–11 месяцев вместо 5–7. Разница не в том, что бригада работает медленнее, а в объёме решений и изделий, которых в обычном ремонте просто нет.
Откуда берутся лишние 2–4 месяца
В дизайнерском проекте больше узлов, которые нужно продумать и согласовать до монтажа: сложная раскладка пола, скрытые светильники, молдинги, нестандартные проёмы. Многие элементы делаются под заказ по размерам квартиры, и их изготовление идёт своим графиком. В ЖК Сердце Столицы по дизайн-проекту были паркет ёлочкой и витражные двери — каждая такая позиция требует времени на производство и аккуратный монтаж. Чем проект сложнее, тем полезнее его визуализация: подробнее — на странице дизайн-проекта с ремонтом.
Когда к сроку добавляются ещё 2–3 месяца
Если объект сложнее типового. Насколько он сложен, видно после осмотра и проекта: на этом этапе мы и называем срок по вашей квартире, а не по средней. До осмотра честнее назвать коридор, чем одну цифру.
Что сдвигает срок ремонта?
Пять вещей: площадь, состояние квартиры, сложность проекта, изменения по ходу и поставки материалов. Первые три известны до старта и закладываются в срок сразу. Последние две появляются уже во время работ — именно они чаще всего растягивают ремонт. Сводка:
| Что влияет | Как сдвигает срок | Когда это видно |
|---|---|---|
| Площадь | Студия 33 м² — 4 месяца, квартира 62 м² — 6 | До старта |
| Состояние квартиры | Во вторичке объём демонтажа зависит от того, что внутри | После осмотра |
| Дизайнерский проект | Плюс 2–4 месяца к обычному ремонту | На этапе проекта |
| Сложный объект | Плюс 2–3 месяца | После осмотра и проекта |
| Изменения проекта по ходу | Пересогласование, переделка, новая закупка | Во время работ |
| Материалы закупает заказчик | Бригада ждёт поставку на объекте | Во время работ |
Площадь и состояние квартиры
Чем больше метров, тем больше работ, но зависимость не прямая: студия 35 м² в ЖК Матвеевский парк и квартира 48 м² в ЖК Остров заняли одинаковые 5 месяцев. Во вторичке к площади добавляется неизвестное: что под старым полом и в стенах. Поэтому демонтаж во вторичке мы считаем отдельно и только после осмотра — его объём очень сильно зависит от состояния квартиры. Как устроен ремонт в старом фонде, рассказываем на странице ремонта во вторичке.
Изменения проекта по ходу работ
Перенести розетку, заменить плитку, поставить перегородку уже после стяжки — каждое такое решение означает пересогласование, а иногда и переделку готового. Мы не отказываем в изменениях, но дополнительные работы, изменения проекта и замену выбранных материалов согласовываем с заказчиком отдельно. Вместе с суммой меняется и срок, и вы видите это до того, как бригада начнёт.
Поставки, если материалы закупает заказчик
Обычно закупку мы полностью берём на себя и отвечаем за неё по гарантии. Но если вам важно купить что-то самим, это возможно — тогда срок зависит от того, когда материал приедет на объект. Плитка, которая задержалась в пути, останавливает всю чистовую: следующая бригада не может зайти, пока не закончила предыдущая.
Как не растянуть ремонт: что зависит от вас
Принять ключевые решения до старта и не менять их по ходу. Работы бригады мы планируем сами, а вот время на выбор и согласование зависит от заказчика.
Согласовать проект и смету до начала работ
Перед стартом мы составляем подробную смету и согласовываем состав работ, стоимость фиксируется в договоре. Чем подробнее вы посмотрите проект на этом этапе, тем меньше изменений понадобится потом. Порядок этапов и что проверять на каждом — в статье об этапах ремонта квартиры.
Отдать закупку тому, кто строит
Когда материалы закупает подрядчик, график поставок совпадает с графиком бригад. Это особенно важно, если вы живёте в другом городе или стране и не можете ездить по магазинам: на объекте работают свои рабочие и подрядчики по всем направлениям, а за сроками следит персональный прораб под контролем руководителя.
Принимать работу по этапам
Оплата у нас поэтапная, и каждый этап принимается отдельно. Так вы видите, где идёт ремонт, а вопросы решаются на месте, а не в конце. По предварительной договорённости можно приехать на действующий объект и посмотреть работу вживую. Так мы работаем больше 10 лет и за это время сдали больше 100 объектов.

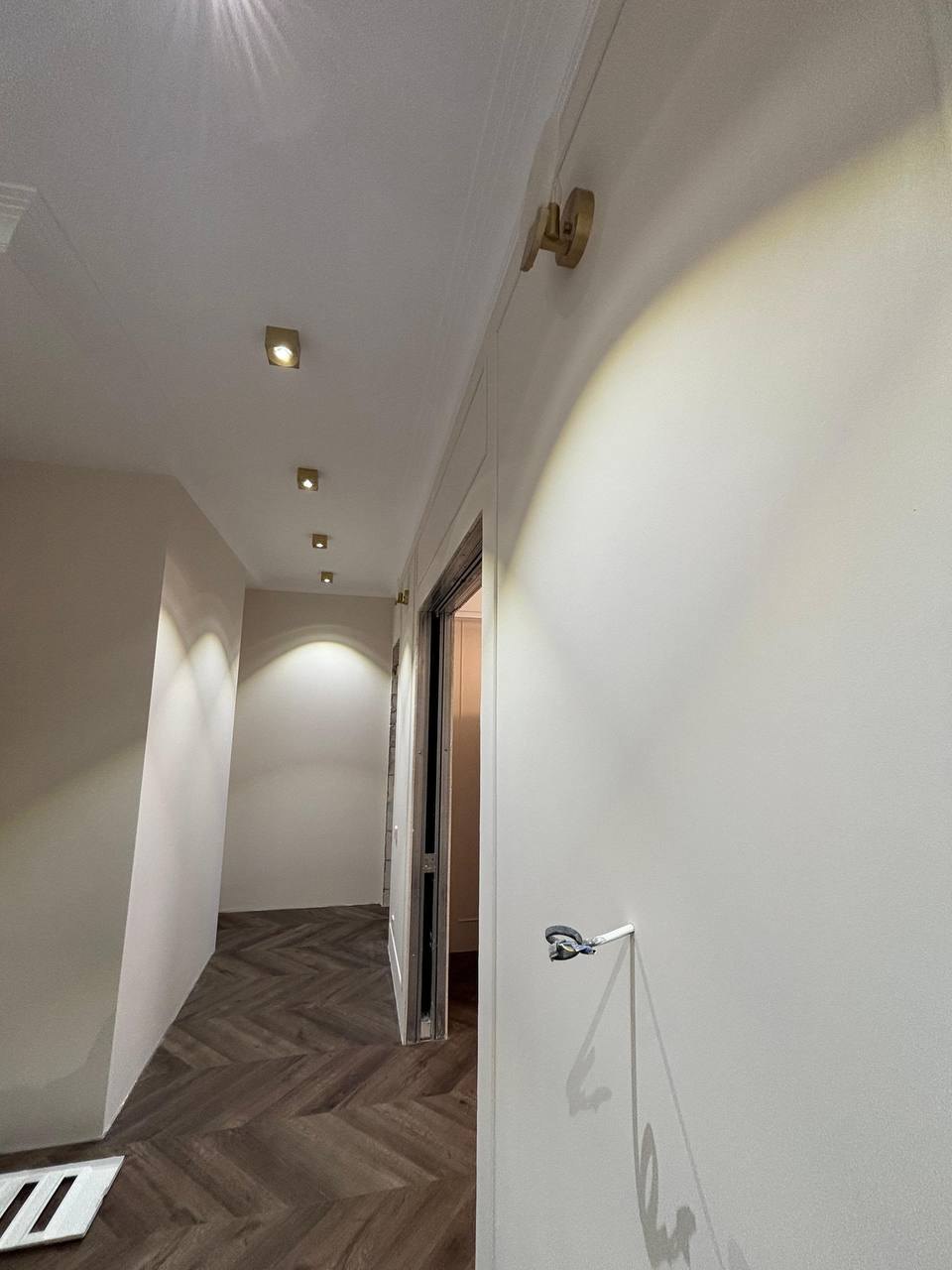

Пример с объекта: ЖК Сердце Столицы, 75 м²

- Объект
- Квартира 75 м² в новостройке
- Задача
- Дизайнерский ремонт по дизайн-проекту
- Формат
- Под ключ: паркет ёлочкой, витражные двери по проекту
- Срок
- 10 месяцев
Самый долгий объект в нашей подборке — и по площади, и по сложности. Обычная квартира 60 м² занимает 5–7 месяцев, дизайнерский ремонт добавляет к этому 2–4. Десять месяцев — это и большая площадь, и проект с паркетом ёлочкой и витражными дверями, которые делаются и монтируются по своим чертежам.
Стоимость конкретного объекта не публикуем. Ориентир стоимости аналогичного ремонта сегодня — 90–110 тыс. ₽ за м², точную сумму даёт смета. Объект целиком — на странице ЖК Сердце Столицы, другие работы — на главной.
Вопросы и ответы
Сколько времени занимает ремонт квартиры 60 м² под ключ?
Насколько дизайнерский ремонт дольше обычного?
Сколько идёт ремонт во вторичке?
Можно ли сделать студию быстрее?
Что чаще всего сдвигает срок ремонта?
Когда квартиру можно сдавать после ремонта?
Смотрите также
Что делать дальше
Посмотрите, как идёт ремонт от бетона на странице «Ремонт квартиры в новостройке». Чтобы понять, что происходит на объекте в каждый из этих месяцев, прочитайте статью «Этапы ремонта квартиры».
